ABD’de veri merkezleriyle bağlantılı doğalgaz enerjisi projeleri altı ayda neredeyse iki katına çıktı.



ABD’de veri merkezleriyle bağlantılı doğalgaz enerjisi projeleri altı ayda neredeyse iki katına çıktı.

Jenny Martos

Global Energy Monitor’ün yeni bir analizine göre¹ , Amerika Birleşik Devletleri yılın ilk yarısında veri merkezlerine doğrudan enerji sağlamak için geliştirmekte olduğu doğalgazla çalışan kapasiteyi neredeyse ikiye katladı, ancak bu kapasitenin nasıl ve ne zaman inşa edileceğine dair belirsizlik devam ediyor  .

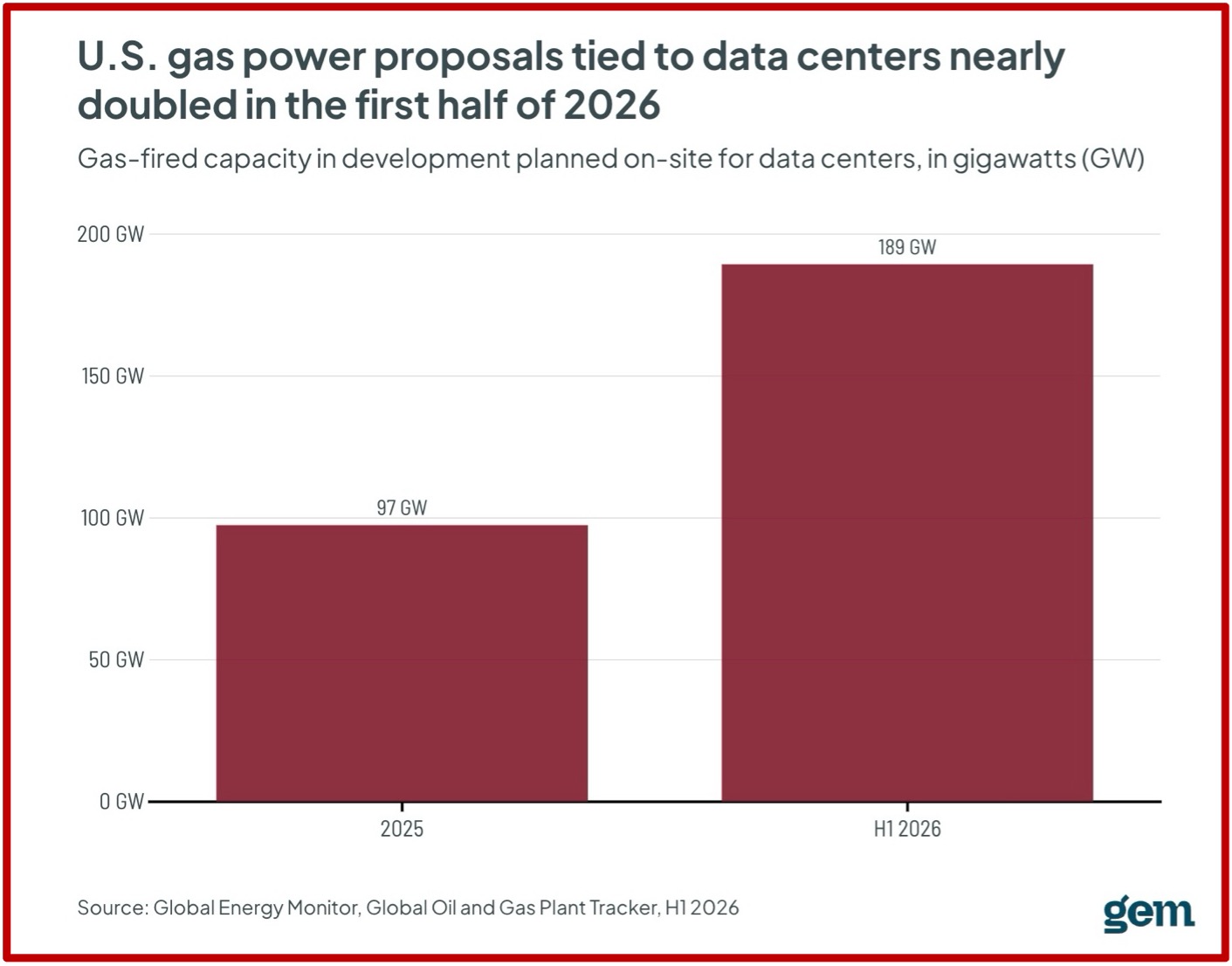

ABD’de veri merkezleriyle bağlantılı doğalgaz enerjisi projeleri 2026 yılının ilk yarısında neredeyse iki katına çıktı. Veri merkezleri için planlanan doğalgazla çalışan enerji üretim kapasitesi (gigavat cinsinden)



Küresel  Petrol ve Doğalgaz Santrali Takipçisi² şu anda ABD’de duyurulan, ön yapım ve yapım aşamalarındaki toplam 189 gigawatt (GW) doğalgazla çalışan kapasiteyi sayıyor; bu kapasite, hızla büyüyen veri merkezi genişlemesinin getirdiği elektrik talebindeki katlanarak artışı karşılamayı amaçlıyor.

Geliştirme aşamasındaki ABD gaz gücü 2026’nın ilk yarısında %50 arttı Gaz yakıtlı kapasite duruma göre, gigawatt (GW) cinsinden. Koyu Kırmızı: İnşa edilmiş, Kırmızı: Yapı öncesi, Açık Kırmızı: İnşa edilecek olanlar.

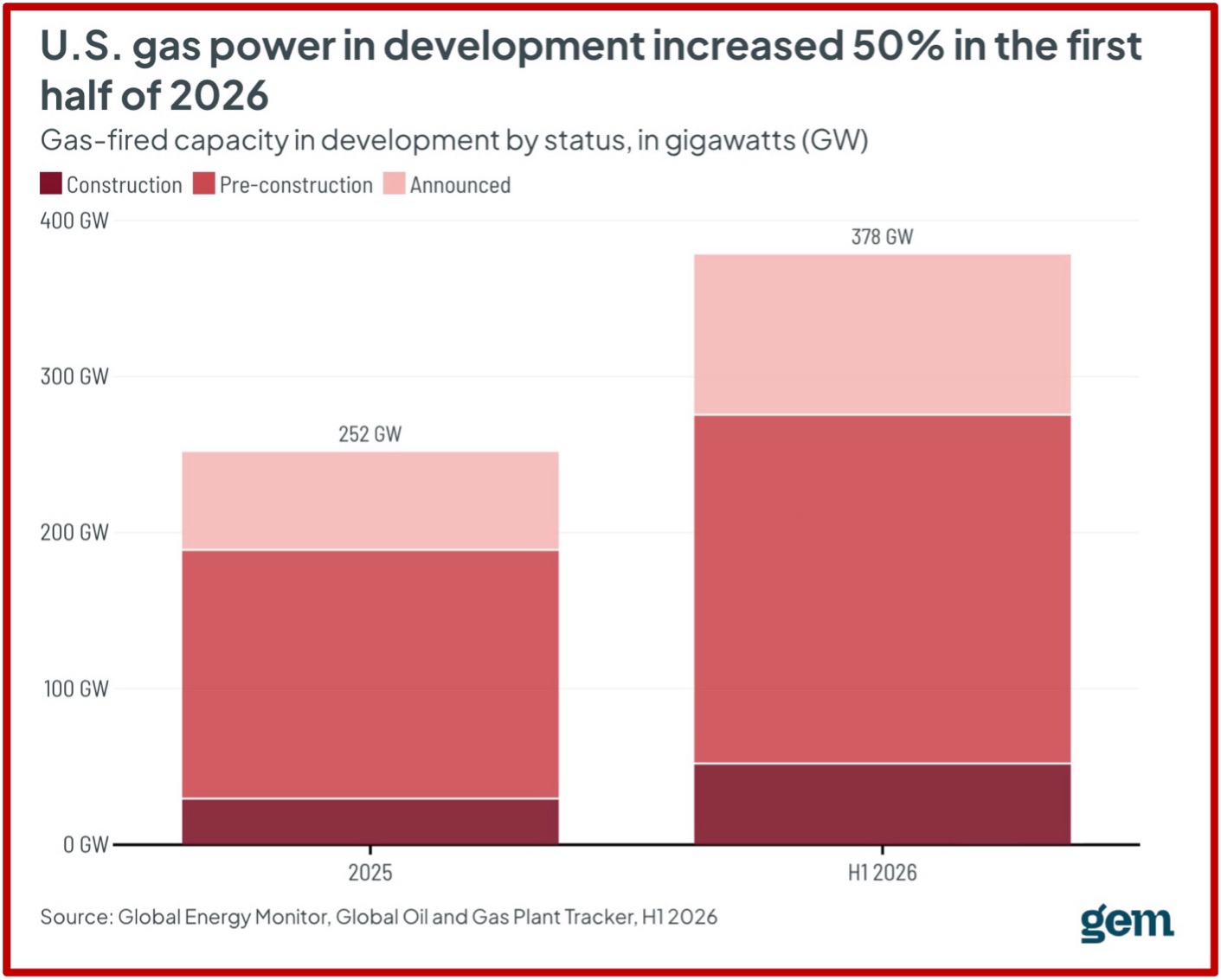

GEM’in Ocak ayındaki veri yayınından bu yana, ABD’de geliştirme aşamasındaki doğalgaz enerji kapasitesi %50 (+127 GW) artarak 252 GW’tan 378 GW’a yükseldi ve şu anda küresel toplamın üçte birini oluşturuyor. Bu santrallerin tamamı inşa edilirse, ABD’nin mevcut doğalgaz santral filosu yaklaşık üçte iki oranında büyüyecek ve tahmini sermaye maliyeti 647 milyar ABD dolarının üzerinde olacak³.

Teksas’ta yeni doğalgaz santrali projeleri, dünyanın başka hiçbir yerinde olmadığı kadar hızlı bir şekilde artıyor.

Teksas, ABD’deki proje portföyünün yaklaşık üçte birini oluşturuyor ve geliştirme aşamasında olan 122 GW’lık doğalgazla çalışan enerji üretim kapasitesi, son altı ayda %51 (41,4 GW) artış göstererek dünyadaki diğer tüm ülkelerden daha fazla bir değere sahip. Teksas’taki geliştirme aşamasındaki kapasitenin yaklaşık üçte ikisi (77 GW), doğrudan veri merkezlerine enerji sağlamak üzere planlanıyor.

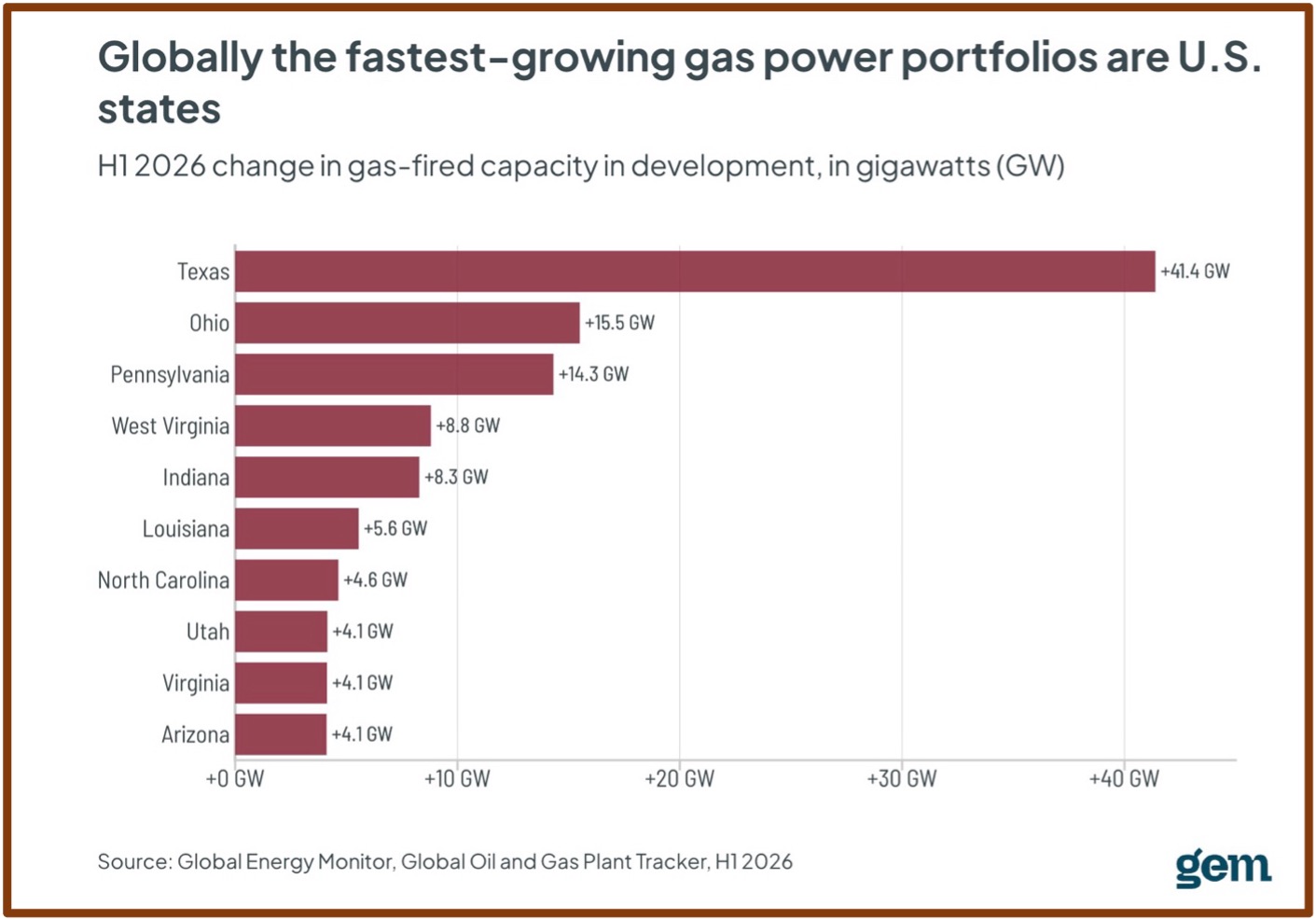

Küresel olarak en hızlı büyüyen doğalgaz enerji portföyleri ABD eyaletlerindedir. 2026’nın ilk yarısında geliştirme aşamasındaki doğalgazla çalışan kapasitedeki değişim, gigawatt (GW) cinsinden.

BD, doğalgaz enerjisi üretiminde Çin’i geride bırakarak liderliğe yükseldi.

ABD’de yapım aşamasındaki projeler yılın ilk yarısında %76 artarak 52 GW’a ulaştı; bunun 16,9 GW’ı doğrudan veri merkezlerine enerji sağlamayı amaçlayan projelerdir. ABD şu anda Çin’in (24 GW) iki katı kadar doğalgazla çalışan enerji üretim kapasitesi inşa ediyor ve geliştirme aşamasında Çin’in neredeyse üç katı doğalgazla çalışan enerji üretim kapasitesine sahip (Şekil 4).

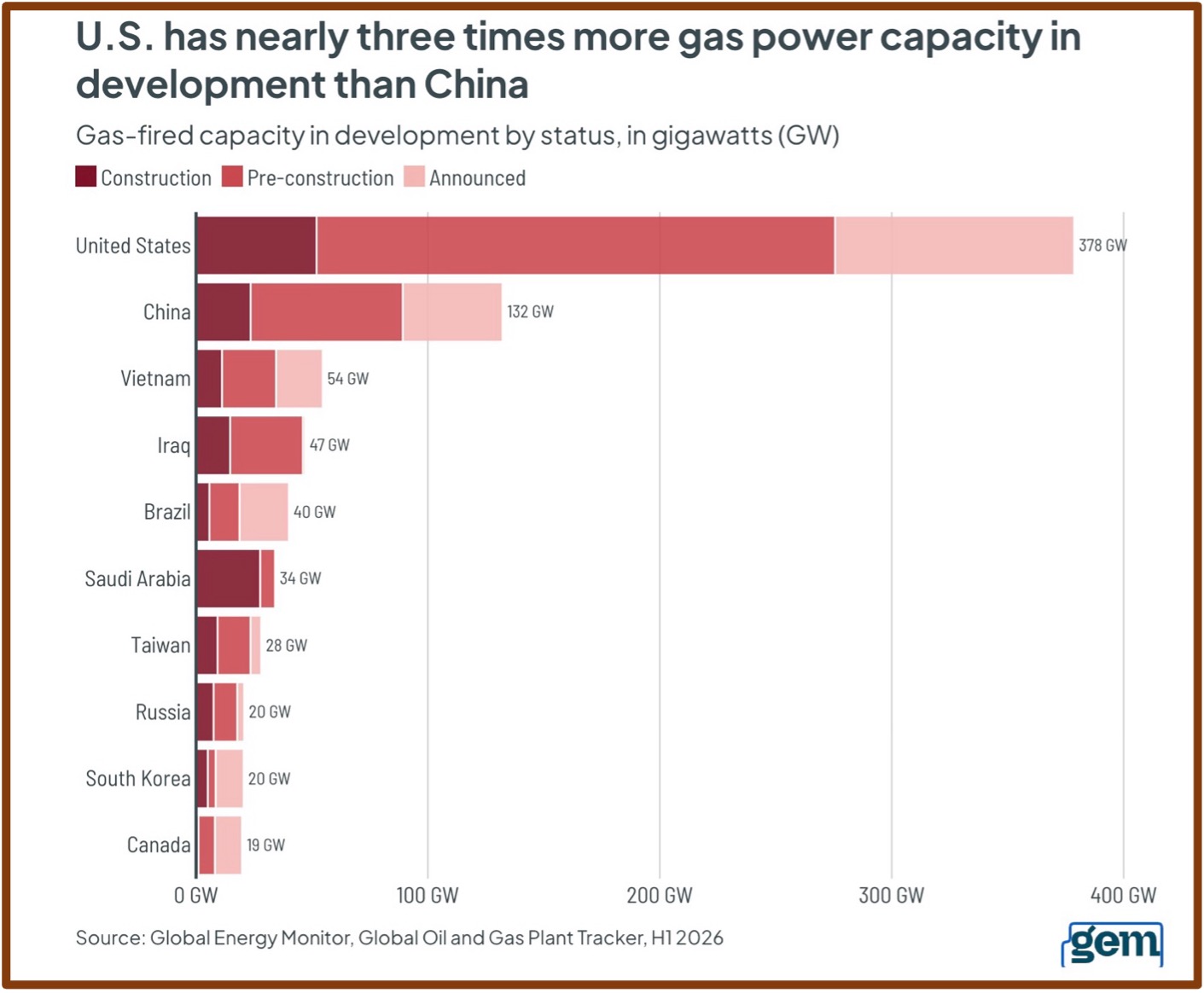

ABD, gelişmede Çin’den yaklaşık üç kat daha fazla gaz güç kapasitesine sahip, duruma göre geliştirmede, gigawatt (GW) İnşaat Öncesi İnşaat Açıkland.  Koyu Kırmızı: İnşa edilmiş, Kırmızı: Yapı öncesi, Açık Kırmızı: İnşa edilecek olanlar.

Veri merkezleri, türbin sırasını atlamak için motorlara yöneliyor.

Ancak, veri merkezlerine enerji sağlamak için doğalgazla çalışan santrallerin sayısındaki artış hâlâ zorluklarla karşı karşıya. Doğalgaz türbinleri, doğalgazla çalışan bir enerji santralinin inşasında en kritik ve en pahalı bileşendir. Artan türbin talebi karşısında, önde gelen üç türbin üreticisi şu anda artan sipariş birikimleri ve çok yıllık teslim süreleri bildirmektedir.

Türbinlere olan talebin mevcut küresel arzı aşmasıyla birlikte, veri merkezlerine enerji sağlamak için yarışan geliştiriciler, türbin arz kısıtlamalarını tamamen aşmak amacıyla, çok daha hızlı üretilebilen ve kurulabilen pistonlu motorlara ve daha küçük aerodinamik türevli ünitelere yöneliyorlar.

GEM verilerine göre, geliştirme aşamasındaki enerji üretim kapasitesi altı ayda iki katından fazla artarak 31 GW’tan 67 GW’a yükseldi. Özellikle veri merkezleriyle bağlantılı geliştirme aşamasındaki projeler için ise enerji üretim kapasitesi son altı ayda üç katından fazla artarak 45 GW’a ulaştı; bu da veri merkezleri için geliştirme aşamasındaki doğalgaz enerji projelerinin neredeyse dörtte birine denk geliyor.

Genellikle yüksek talep dönemlerinde kullanılan gaz türbinleri ve motorları, kombine çevrim santrallerine göre daha az verimlidir ve üretilen elektrik birimi başına daha yüksek emisyon yayar. GEM verilerine göre, veri merkezlerine bağlı gaz enerjisi projelerinin neredeyse yarısını motorlar ve gaz türbinleri oluştururken, küresel olarak geliştirilmekte olan veri merkezlerine bağlı olmayan projelerde bu oran sadece %17’dir.

Doğalgazla çalışan enerji santrallerinin gerçek ölçeği belirsizliğini koruyor.

Doğalgazla çalışan enerji santrali projelerindeki büyüme büyük ölçüde veri merkezlerinden kaynaklanırken, küresel projelerin dörtte üçünden fazlası hala erken geliştirme aşamasında bulunuyor. Yılın ilk altı ayında, yaklaşık 45 GW’lık açıklanmış ve ön yapım aşamasındaki kapasitenin planlanan başlangıç ​​yılı ertelendi.

Küresel ölçekte geliştirilmekte olan doğalgazla çalışan enerji üretim kapasitesinin üçte ikisinin ve veri merkezleriyle bağlantılı projelerin yarısından fazlasının türbin/motor üreticisi belirtilmemiş durumda. Veri merkezleri için ayrılan projelerin neredeyse dörtte birinin ise başlangıç ​​yılı belirtilmemiş.

Türbin tedarikindeki kısıtlamalar, finansman belirsizliği, yerel veri merkezi moratoryumları ve artan kamuoyu muhalefeti, doğalgazla çalışan enerji santrallerinin gerçek boyutunu belirsiz bırakıyor.

Global Energy Monitor’da Küresel Petrol ve Gaz Tesisi Takip Sistemi proje yöneticisi olan Jenny Martos şunları söyledi:

“Bu doğalgaz projeleri çılgınlığı, zaten dar olan doğalgaz piyasasının engellerine doğru hızla ilerliyor. Günümüzde neyin hayal ürünü olduğunu ve neyin gerçekten inşa edilme şansı olduğunu tahmin etmek neredeyse imkansız. Bu engelleri aşan projeler, türbinler için yüksek fiyatlar ödüyor, emisyonları sabitliyor ve elektrik fiyatlarını yükseltiyor.”

https://globalenergymonitor.org/research/us-gas-power-proposals-tied-data-centers-nearly-double-six-months
